本周工程进度报告

一、幕墙工程

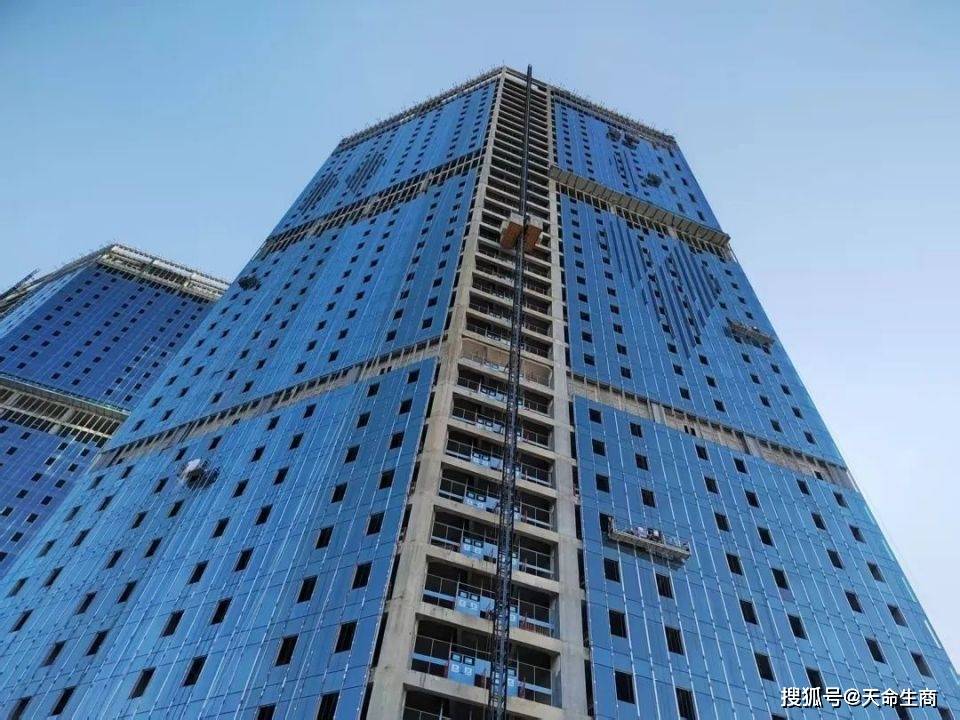

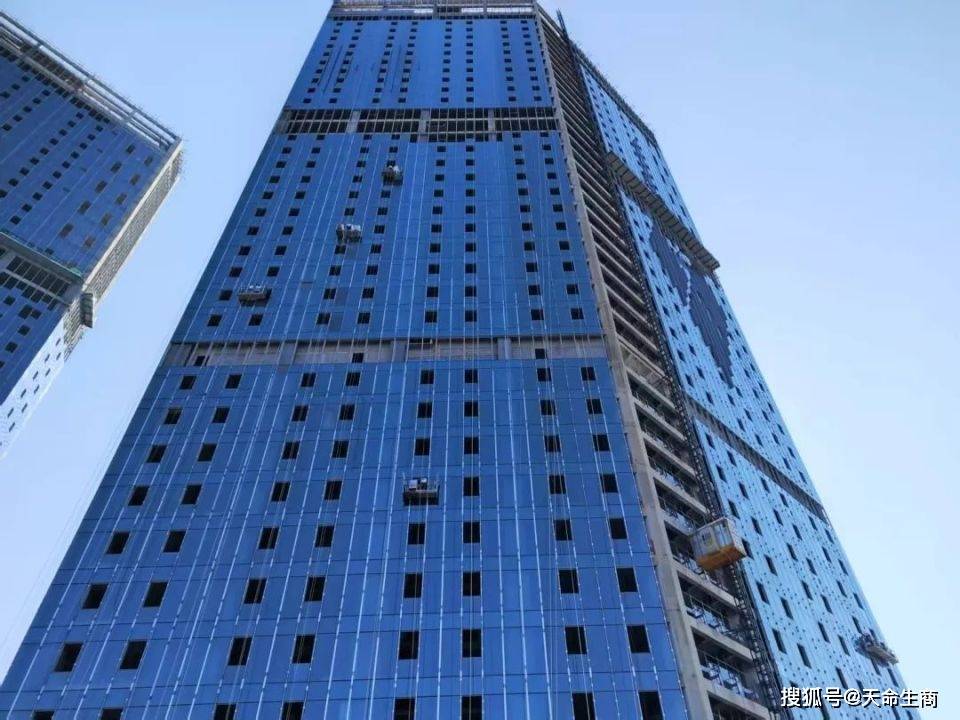

1. B塔楼1-24层西北面完成压板拆换400m,开启扇收口完成30个单元

2. B塔楼25-36层完成玻璃幕墙安装200m²,同步完成压板拆换400m

二、消防系统工程

A区:

- 完成A塔楼30-36层弱电线缆敷设800m

- 地下室负一层综合管道安装300m

- 消防泵房基础图纸深化完成

B区:

- 15-18层喷淋系统完成管道加压及喷头安装100%

- 5-19层消火栓管道完成压力测试

- 13-17层消防管道吊洞封堵100%

- 16-17层弱电系统完成收尾

- 13层报警设备安装100%(14-17层因条件限制暂缓)

三、HVAC工程

1. 通风系统:

- B塔楼13-17层卫生间风机及风管安装100%

- 25-28层新风管完成漏光检测

2. 空调水系统:

- 16-17层完成橡塑保温及冷凝水管安装

- 地下室桥架系统100%贯通

四、机电安装

A区:

- 13-15层风机盘管配管完成

B区:

展开全文

- 15-17层给排水支管系统100%完成

五、照明工程

- B塔楼4-19层泛光照明电缆敷设100%完成

六、土建工程

- 24F及机房层二次结构完成50%

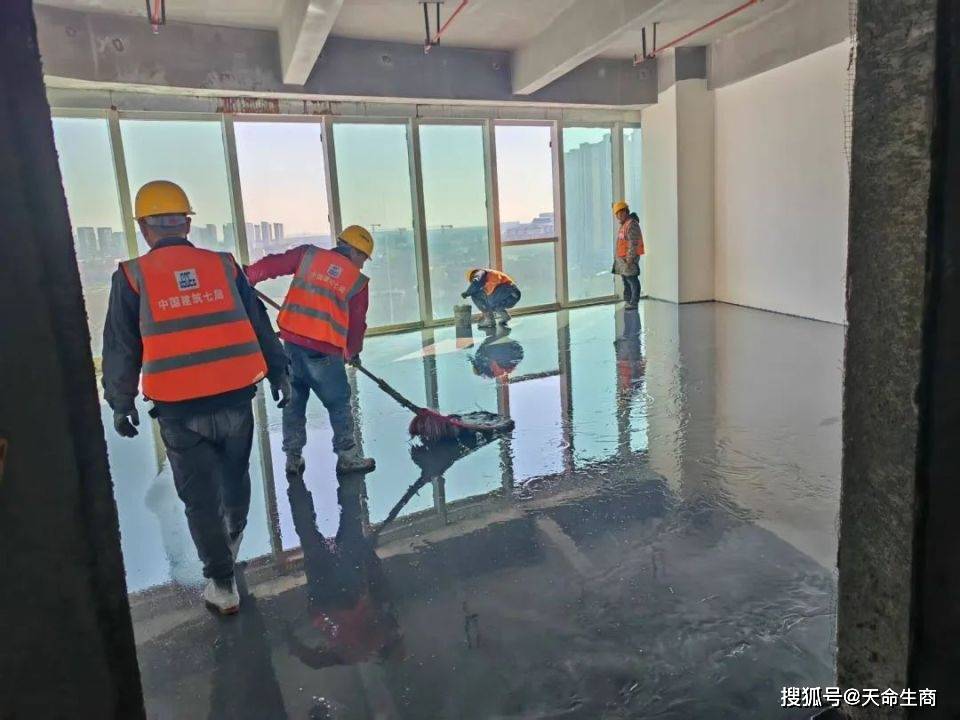

- 7-9层自流平地面100%完成

- 地下室B2层构造柱完成97%,抹灰完成60%

七、精装修工程

- 13层卫生间完成砌体找坡100%

- 14-16层水电预埋完成20%

八、智能化工程

- B塔楼15-18层弱电线缆综合布线100%完成
